烏東德電站大壩沖刺全線封頂 —— 文章正文2020-04-11

記者近日從三峽集團烏東德工程建設部獲悉,為確保實現今年7月首批機組發電目標,烏東德水電站正加緊工程建設,向大壩全線封頂目標邁進。

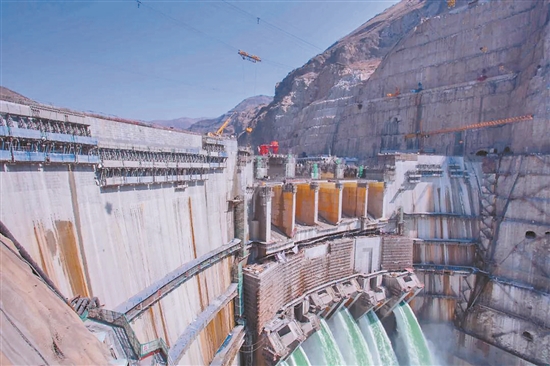

截至目前,烏東德大壩累計澆筑混凝土260余萬立方米,約完成總澆筑量的97%。烏東德大壩共15個壩段,其中9個壩段已澆筑到頂,剩余6個壩段全部進入表孔安裝階段。目前,全部機組進入機電安裝階段。首批投產發電機組轉子全部成功吊裝,計劃5月完成總裝及無水調試,6月開始試運行,7月投產發電。
據了解,烏東德水電站共安裝12臺85萬千瓦水輪發電機組,總裝機容量1020萬千瓦,多年平均發電量389.1億千瓦時,2021年全部機組將實現投產發電。(來源: 云南日報 記者 李繼洪)
